글로벌리포트
| 리포트구분 | 기술리포트 | 콘텐츠구분 | 도로교통 |
|---|---|---|---|
| 출처 | 미국 / NCHRP | ||
| 원문제목 | Guidebook on Risk Analysis Tools and Management Practices to Control Transportation Project Costs원문보기 | ||
| 언어 | 영어 | 국가 | 미국 |
| 등록일 | 2010-08-02 | 발행일 | 2010 |
| 첨부파일 | 등록된 첨부파일이 없습니다. | ||
주(state) 고속도로 관리국 담당자들은 프로젝트 비용 상승이라는 심각한 문제에 직면하고 있다. 기 수립된 예산 내에서 개별 프로젝트와 프로그램 조달의 실패는 다음 프로그램에 치명적인 영향을 끼칠 수밖에 없으며 관리국이 공공의 돈을 현명하게 사용할 수 있을 것이라는 신뢰에 금이 갈 수 밖에 없다. 리스크 관리 접근법은 프로젝트 팀이 프로젝트 리스크를 규정하고, 평가하고 이를 완화하며 제어하는 데에 도움을 준다. 본 가이드북은 프로젝트의 비용 상승을 제어하는데 있어서 도움을 주기 위해 리스크 분석 툴과 관리 프렉티스의 적용을 위한 시스템적 프로세스를 제시해주고 있다.

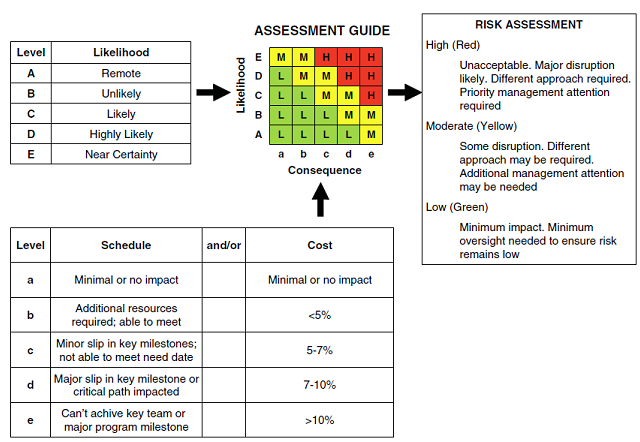

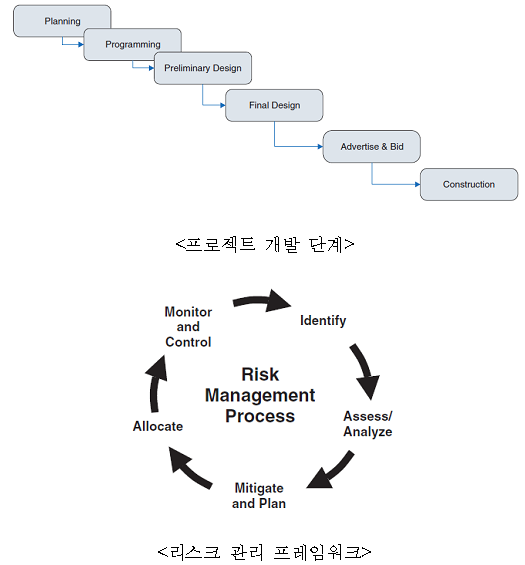

본 가이드북에서 제시하고 있는 리스크 관리 프레임워크는 설계와 시공 부문의 베스트프렉티스를 기준으로 하고 있다. 반복적인 리스크 관리 프레임워크는 프로젝트 개발 단계(그림 참조)와 프로젝트 복잡도 관점에서 묘사되었다. 프로젝트 리스크를 관리하기 위해 반드시 해야 하는 5단계는 다음과 같다.

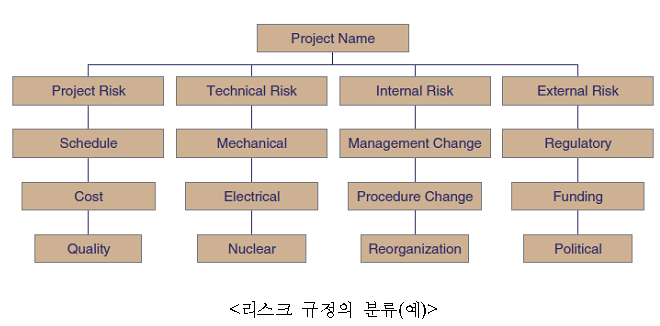

1. 리스크 규정은 어떠한 리스크가 프로젝트에 영향을 미치는지를 결정하고 그 특성을 서류화하는 프로세스를 의미한다. 이를 위해 브레인스토밍과 체크리스트를 활용할 수 있다.

2. 리스크 평가/분석은 리스크의 영향력과 발생 확률을 평가하는 정성적-정량적 분석을 포함한다. 리스크 평가는 우연성의 정도를 판단하는데 도움을 준다. 정성적-정량적 리스크 분석 과정은 리스크의 영향력과 발생 확률을 결정하는데 적용될 것이다.

3. 리스크 완화 및 계획은 리스크 대응 옵션(허용, 회피, 완화 혹은 전달)을 분석하는 것을 포함한다. 그리고 프로젝트에 대한 리스크 관리 활동 계획 및 접근법을 결정하는 것이 포함된다.
4. 리스크 할당은 리스크에 대한 책임을 특정 부분에 설정하는 것이다. 일반적으로 계약서를 통해 이루어진다. 리스크를 가장 잘 관리할 수 있도록 리스크를 특정 부분에 할당하며 프로젝트의 목적과 부합되도록 리스크를 할당해야 한다. 그리고 고객 기반의 성과 목표와 부합되도록 팀을 증진시키는 방향으로 리스크가 할당되어야 한다.

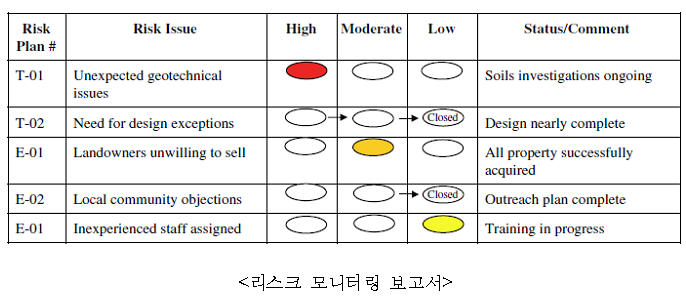

5. 리스크 모니터링과 제어는 프로젝트 성과를 리포팅하고 분석하는 것이다. 이러한 작업은 리스크 관리 계획과 비교하면서 진행된다. 리스크 모니터링과 제어는 우연성을 추적하고 해결하는데 도움을 준다.

원문제목 (Guidebook on Risk Analysis Tools and Management Practices to Control Transportation Project Costs)
▣ 원문의 주요목차*************************************************************************
1. 서론
1.1 도입
1.2 가이드북 개발
1.3 가이드북 본문의 구조
1.4 가이드북 활용
2. 프로젝트 비용 평가 및 관리
2.1 도입
2.2 교통 프로젝트 개발 단계
2.3 비용 평가 및 비용 관리 정의
2.4 단계별 비용 평가 및 비용 관리
2.5 비용 평가 프로세스
2.6 비용 관리 프로세스
2.7 평가 및 리스크 관리 프로세스에 미치는 프로젝트 복잡성과 파급효과
2.8 전략적 접근법
2.9 평가 및 비용 관리 프렉트스를 위한 관리 지원
2.10 요약
3. 리스크 관리 개괄
3.1 도입
3.2 비용 평가 및 관리 지원의 리스크 관리
3.3 리스크 관리 정의
3.4 리스크 관리 프레임워크
3.5 리스크 관리 정책 및 성과 측정
3.6 요약
4. 가이드북 프레임워크
4.1 도입
4.2 가이드북 구조 및 레이아웃
4.3 Appendix A
4.4 요약
5. 계획 단계 가이드
5.1 도입
5.2 계획 단계 리스크 식별
5.3 계획 단계 리스크 평가 및 분석
5.4 계획 단계 리스크 완화 및 계획
5.5 계획 단계 리스크 할당
5.6 계획 단계 리스크 모니터링 및 제어
5.7 결론
6. 프로그램 단계 가이드
6.1 도입
6.2 프로그램 단계 리스크 식별
6.3 프로그램 단계 리스크 평가 및 분석
6.4 프로그램 단계 리스크 완화 및 계획
6.5 프로그램 단계 리스크 할당
6.6 프로그램 단계 리스크 모니터링 및 제어
6.7 결론
7. 설계 단계 가이드
7.1 도입
7.2 설계 단계 리스크 식별
7.3 설계 단계 리스크 평가 및 분석
7.4 설계 단계 리스크 완화 및 계획
7.5 설계 단계 리스크 할당
7.6 설계 단계 리스크 모니터링 및 제어
7.7 결론
8. 보론
8.1 도입
8.2 1단계 - 리스크 전략의 보완: 조직적 변화
8.3 2단계 - 방법론의 보완: 프로그램 변화
8.4 3단계 - 도구의 보완: 프로젝트 변화
8.5 4단계 - 시스템 통합: 전략적 계획
8.6 요약
9. 패쓰 포워드
9.1 산업 문제
9.2 가이드북 개발
9.3 리스크 관리 프레임워크
9.4 도전과 성공의 열쇠
참고문헌
Appendix
관련 연관정보를 한꺼번에 열람하고자 하시는 경우 정보 메뉴의 정보매트릭스에서 열람하고자 하는 정보의 키워드를 입력하여 검색해주세요.
| 항목명 | 논문 관련데이터내용 |
|---|---|
| 항목명 | 논문 관련데이터내용 |
| 항목명 | 논문 관련데이터내용 |
| 항목명 | 논문 관련데이터내용 |
| 원문 | 원문보기 |
초록(Abstract)
대화 상자는 사용자에게 작업에 대해 알리고 중요한 정보를 포함하거나 결정이 필요하거나 여러 작업을 포함할 수 있습니다. 대화 상자는 사용자에게 작업에 대해 알리고 중요한 정보를 포함하거나 결정이 필요하거나 여러 작업을 포함할 수 있습니다.
ScienceON 연계정보 (※ 관련정보는 한국과학기술정보연구원(KISTI)의 ScienceON 검색서비스를 통해 제공됩니다.)
-
등록된 댓글이 없습니다.
